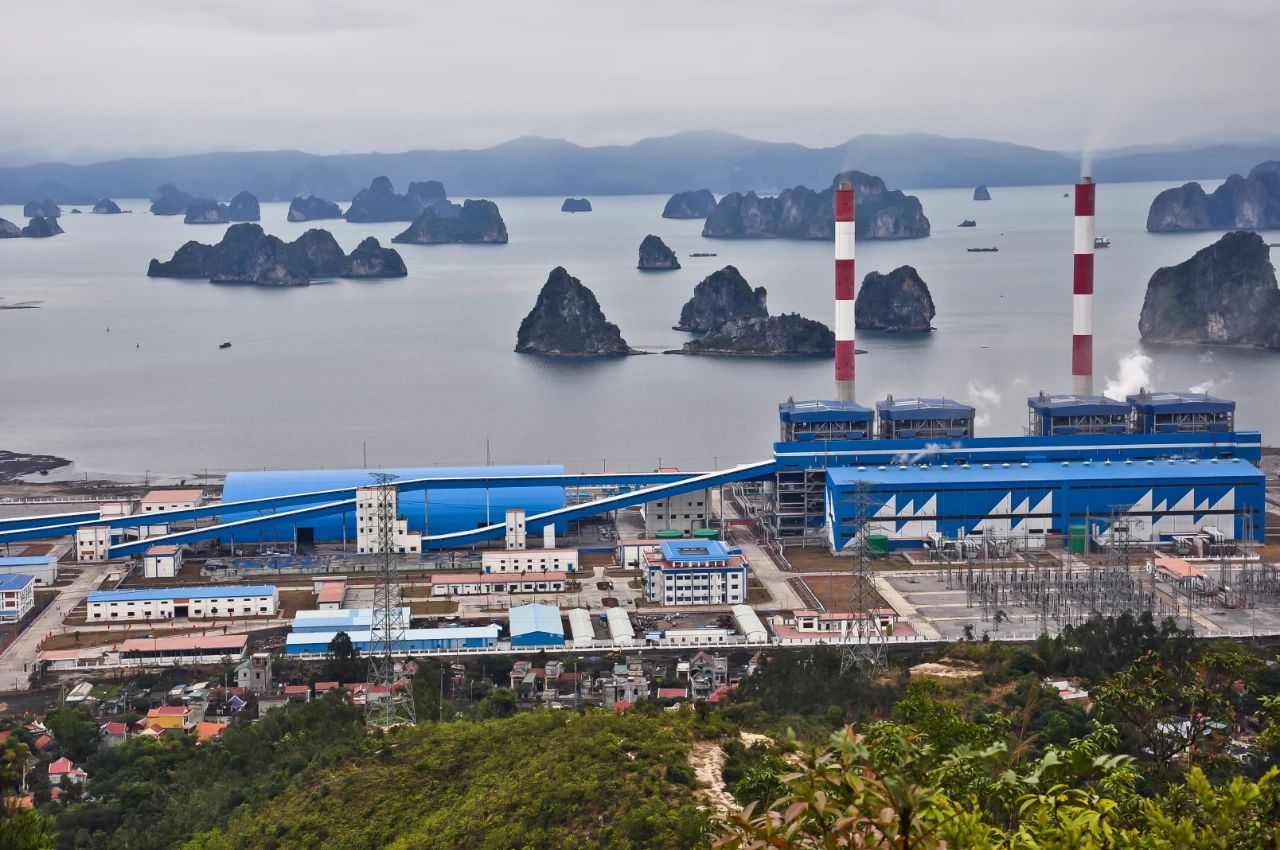

3月28日,哈電國際負責執行的越南錦普電廠發電機搶修項目2號機組一次并網成功,并實現滿負荷發電。
2023年12月底,越南錦普電廠因發電機側故障導致事故停機??紤]到錦普電廠一期和二期工程均由哈電國際承建,且技術能力和工程業績備受肯定,業主越煤集團在發生事故第一時間便與哈電國際團隊聯系協商搶修事宜。哈電國際快速響應,立即組織設計、安裝、主機和相關設備廠家團隊前往現場全面會診,提出事故根本原因分析和預防性措施、整理搶修所需備件清單、制定搶修施工范圍、優化施工步驟。
項目執行階段,為最大程度縮短工期,提高溝通效率,哈電國際團隊實行每日例會機制,及時通報作業進度。針對業主檢修人員能力欠缺和經驗不足的問題,加強技術指導和把關,確保各專業工作順利并行開展。此外,團隊還協助業主額外解決了汽輪機組閥門嚴密性問題,為機組的長期安全穩定運行打下了基礎。

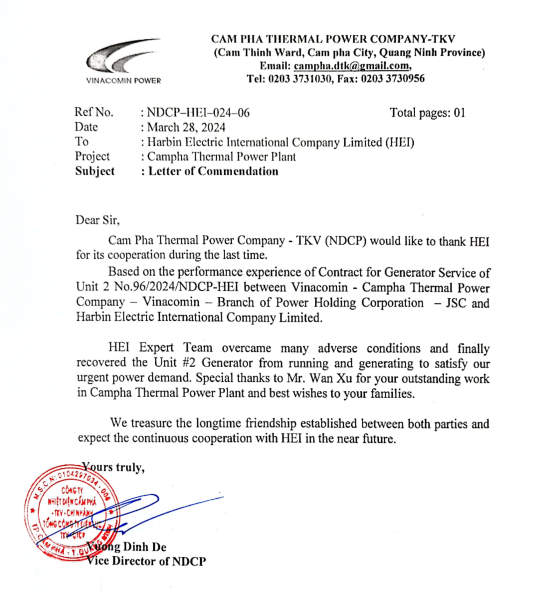

盡管相關備件生產周期較長,且受到春節假期影響,經哈電國際團隊多方協調,并在哈電電機的大力支持下,關鍵備件的交貨期整整縮短了一個半月,為盡早恢復啟機奠定了基礎。越煤集團也發來表揚信,高度贊揚了哈電團隊的技術水平和職業精神。
本次搶修加深了越煤集團與哈電國際的長期合作伙伴關系,合作過程中哈電國際團隊展現的響應速度、技術能力、管理經驗、質量把控能力得到了業主高度肯定,踐行了哈電國際“一次服務,終身服務”的理念。接下來,哈電國際將進一步加強與合作伙伴的溝通交流,深化在升級改造、運行維護、檢修服務和備件供貨等方面的合作,推動“三商”發展定位落地見效。
